Khởi động giai đoạn 1 dự án LNG Công Thanh giúp Thanh Hóa tăng thu ngân sách 10.000 tỷ đồng/năm

Sau TP. Hải Phòng với dự án Nhiệt điện LNG có tổng vốn đầu tư dự kiến hơn 7,4 tỷ USD, tỉnh Thanh Hóa cũng đã có những bước đi quan trọng nhằm triển khai dự án Nhà máy Nhiệt điện LNG Công Thanh tại KKT Nghi Sơn. Đáng chú ý, khi giai đoạn 1 dự án đưa vào hoạt động sẽ góp phần giúp Thanh Hóa tăng thu ngân sách thêm 10.000 tỷ đồng/năm.

Nhu cầu cấp thiết và lợi thế của Thanh Hóa

Theo UBND tỉnh Thanh Hóa, việc đầu tư dự án Nhà máy Nhiệt điện LNG Công Thanh là hết sức cấp thiết. Dự án có công suất khoảng 1.500 MW, được kỳ vọng sẽ bổ sung nguồn cung điện ổn định, bảo đảm an ninh năng lượng quốc gia và góp phần thực hiện cam kết chuyển dịch năng lượng theo hướng bền vững.

Khởi động giai đoạn 1 dự án LNG Công Thanh giúp Thanh Hóa tăng thu ngân sách 10.000 tỷ đồng/năm

Thanh Hóa hiện có những lợi thế đáng kể so với các địa phương khác. Trước hết, Khu kinh tế Nghi Sơn là một trong những Khu kinh tế trọng điểm quốc gia, đã có sẵn hệ thống cảng nước sâu, hạ tầng giao thông và lưới điện truyền tải. Đây là điều kiện quan trọng để tiếp nhận, lưu trữ và vận chuyển khí LNG. Ngoài ra, Thanh Hóa cũng có lợi thế về quỹ đất sạch, đã được rà soát để bố trí diện tích cho dự án mà không phát sinh nhiều chi phí giải phóng mặt bằng.

Đến thời điểm hiện tại, tiến độ các dự án điện khí LNG trên cả nước đa phần còn chậm do phải hoàn thiện nhiều thủ tục pháp lý và cân nhắc phương án tài chính.

Khởi động giai đoạn 1 dự án LNG Công Thanh giúp Thanh Hóa tăng thu ngân sách 10.000 tỷ đồng/năm

Tuy nhiên, dự án LNG tại Thanh Hóa được đánh giá có nhiều thuận lợi hơn. Khu kinh tế Nghi Sơn đã có hạ tầng đồng bộ, sẵn sàng cho kết nối cảng nhập LNG và truyền tải điện. Việc tích hợp dự án vào quy hoạch phát triển điện lực quốc gia (PDP8) và sự ủng hộ từ chính quyền địa phương sẽ giúp quá trình triển khai rút ngắn đáng kể so với các địa phương khác. UBND tỉnh Thanh Hóa cũng tích cực chủ động báo cáo Thủ tướng, xin ý kiến chỉ đạo từ các Bộ, ngành nhằm tháo gỡ các vướng mắc về pháp lý ngay từ giai đoạn chuẩn bị.

Để dự án có thể sớm được triển khai

Bên cạnh đó, UBND tỉnh Thanh Hóa cũng kiến nghị Thủ tướng xem xét chỉ đạo cho phép bổ sung dự án vào danh mục các công trình điện cấp bách. Hướng dẫn cụ thể về thủ tục đầu tư, đấu nối lưới điện và hợp đồng mua bán điện (PPA). Xem xét cơ chế huy động vốn theo hình thức đối tác chiến lược hoặc bảo lãnh Chính phủ trong giai đoạn đầu.

Những đề xuất này phù hợp với định hướng chung của Nghị quyết số 70-NQ/TW ngày 20/8/2025 của Bộ Chính trị về bảo đảm an ninh năng lượng quốc gia đến năm 2030, tầm nhìn đến năm 2045, đồng thời khắc phục những khó khăn thường gặp ở các dự án LNG như chậm tiến độ, thiếu vốn hoặc vướng mắc pháp lý.

Nghị quyết Đại hội đại biểu Đảng bộ tỉnh Thanh Hóa lần thứ XX đã xác định rõ định hướng phát triển Thanh Hóa trở thành cực tăng trưởng mới ở Bắc Trung Bộ, trong đó năng lượng và công nghiệp nặng là trụ cột, qua đó tạo cơ sở chính trị quan trọng để dự án LNG sớm được triển khai.

Thực tế cho thấy, nhiều dự án điện khí LNG trong cả nước đã bị chậm tiến độ do thiếu sự phối hợp đồng bộ giữa doanh nghiệp, địa phương và Bộ, ngành. Với Thanh Hóa, việc lãnh đạo tỉnh cam kết đồng hành cùng doanh nghiệp, thường xuyên kiến nghị với Chính phủ và các cơ quan liên quan, là một lợi thế quan trọng để dự án sớm được đưa vào hoạt động.

Khi hoàn thành, Nhà máy Nhiệt điện LNG Công Thanh sẽ góp phần quan trọng vào việc cung ứng nguồn điện ổn định cho khu vực Bắc Trung Bộ và cả nước. Đồng thời, dự án cũng tạo ra hàng nghìn việc làm mới, thúc đẩy phát triển các ngành công nghiệp phụ trợ, dịch vụ và logistics tại Thanh Hóa.

Đặc biệt, việc vận hành thành công dự án sẽ khẳng định vai trò của Thanh Hóa như một trung tâm năng lượng mới bên cạnh các địa phương lớn khác như Quảng Ninh, Hải Phòng. Đây cũng sẽ là minh chứng cho hiệu quả của việc kết hợp giữa quyết tâm chính trị, đồng bộ hạ tầng và năng lực điều hành của doanh nghiệp trong bối cảnh chuyển dịch năng lượng hiện nay.

Cuối cùng, trong bối cảnh hiện nay, Đảng và Nhà nước đang rất quan tâm đến phát triển kinh tế tư nhân và vấn đề bảo đảm an ninh năng lượng Quốc gia với việc ban hành Nghị quyết số 70-NQ/TW thì việc sớm cấp giấy chứng nhận chuyển đổi hình thức đầu tư từ điện than sang điện khí là yêu cầu hết sức cấp thiết.

Đặc biệt, đối với những dự án có điều kiện thuận lợi trong triển khai như dự án Nhiệt điện LNG Công Thanh (đã có chủ đầu tư, đã san gạt được 80% mặt bằng, khả năng thu xếp tài chính thuận lợi và không gặp phải vướng mắc như các dự án LNG hiện đang triển khai hiện nay...), cần khẩn trương được xem xét, quyết liệt tháo gỡ các khó khăn để sớm bổ sung nguồn điện cho hệ thống điện, đặc biệt là tại khu vực miền Bắc trong giai đoạn 2026 - 2030.

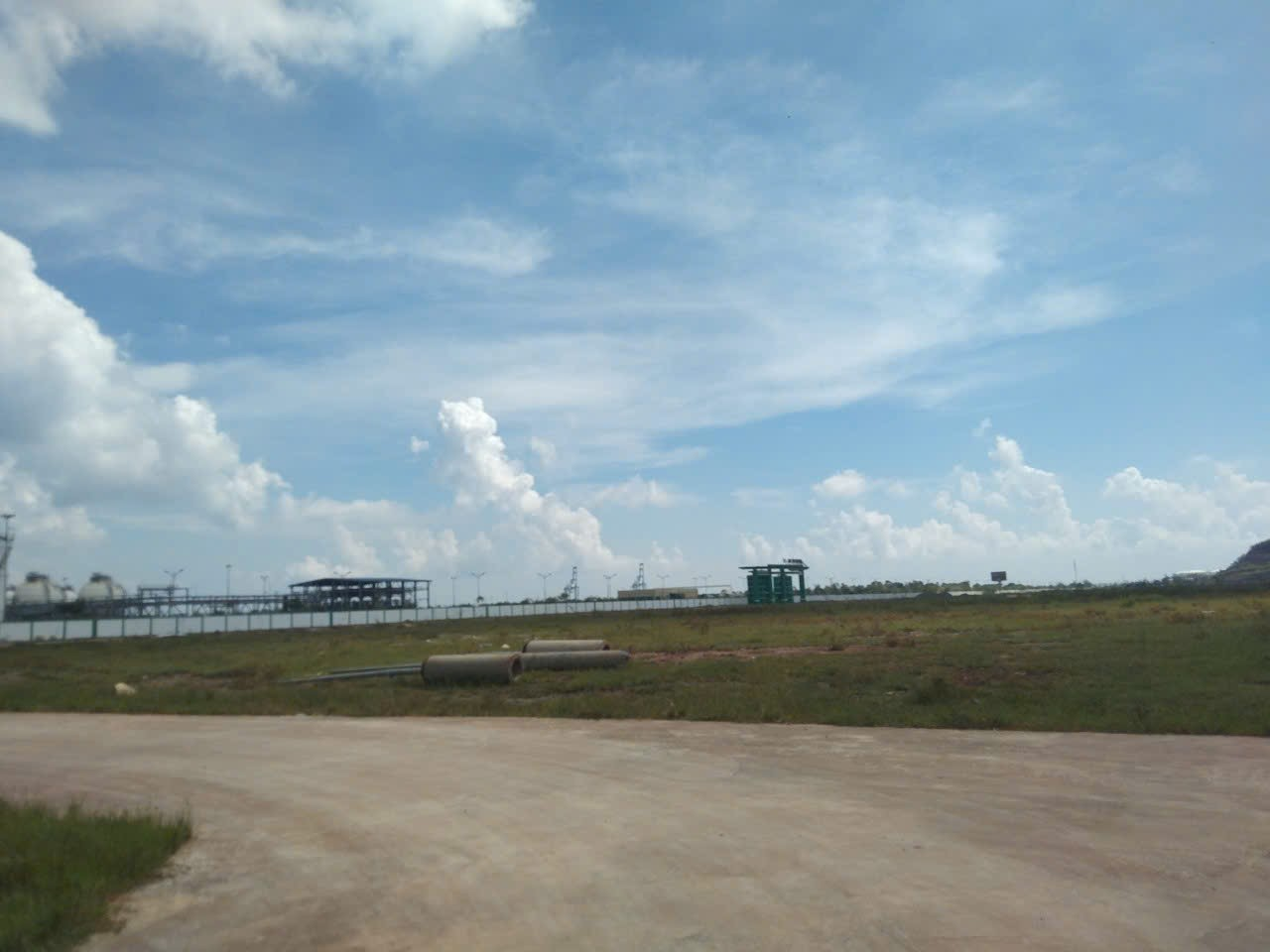

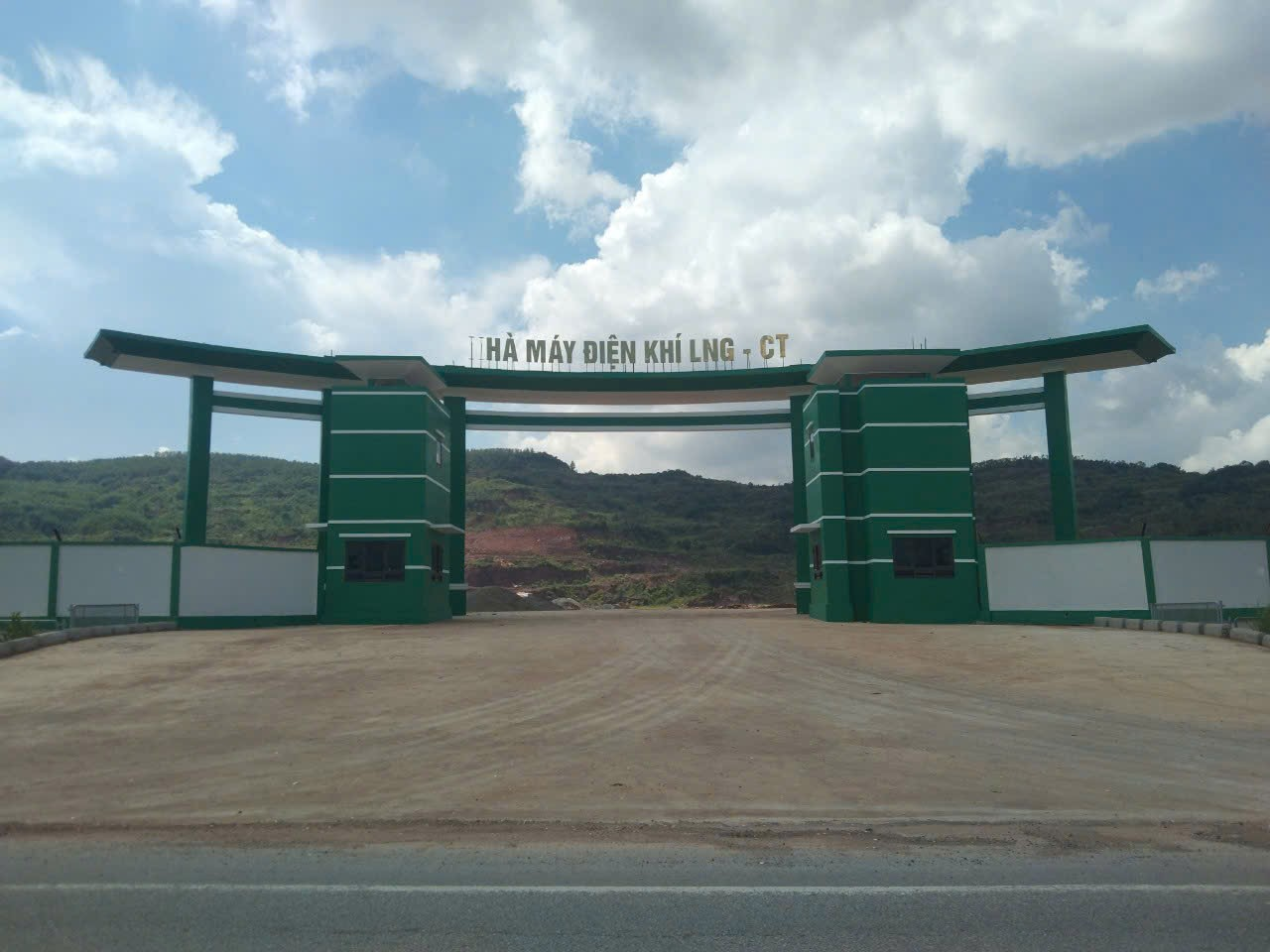

Được biết, dự án Nhiệt điện LNG Công Thanh (Thanh Hóa) đã được đưa vào Danh mục các dự án nguồn điện quan trọng Quốc gia theo Điều chỉnh Quy hoạch điện VIII, dự kiến phát điện vào năm 2030. Theo lộ trình, Công Thanh đã nộp Báo cáo nghiên cứu khả thi tháng 7/2025, đã lựa chọn nhà thầu EPC ngày 19/8/2025, sẽ hoàn tất thủ tục góp vốn đầu tư nước ngoài và thiết kế cơ sở trong năm 2026, khởi công năm 2027, chạy thử vào năm 2030 và hòa lưới thương mại quý III/2030. Công suất dự kiến giai đoạn 1 là 1.500 MW, mở rộng lên 3.000 MW vào năm 2035.

Tuy nhiên, về hạ tầng kho cảng LNG, hiện trạng mặt bằng bến cảng không đủ bố trí toàn bộ hạng mục LNG bởi yêu cầu nghiêm ngặt về an toàn phòng cháy, chữa cháy và môi trường biển, các hạng mục kho chứa LNG, hệ thống tái hóa khí, đường ống công nghệ phải bố trí khoảng cách an toàn đáng kể với cảng chuyên dụng hiện hữu. Trong khi đó, kết quả phân tích, đánh giá khuếch tán nhiệt cho thấy chỉ có thể bố trí kho cảng LNG ở khu vực xen giữa 02 kênh dẫn và xả nước làm mát (02 kênh cố định), để vừa bảo đảm hiệu suất vận hành, vừa đáp ứng yêu cầu về môi trường nước - biển.

Quy mô bến cảng chưa đáp ứng nhu cầu của Dự án. Dự án hiện cần mở rộng thêm 195 m chiều dài bến, nâng tổng chiều dài sử dụng theo mặt nước biển lên 595 m, diện tích 26,77 ha. Nếu không được chấp thuận mở rộng, tổng mặt bằng sẽ không đủ điều kiện kỹ thuật, dẫn đến nguy cơ chậm tiến độ và không đạt tiêu chuẩn an toàn LNG quốc tế.

Đặc biệt, về thủ tục pháp lý, mặc dù đã có chủ trương chuyển đổi từ than sang LNG, nhưng Công Thanh vẫn cần được cấp Giấy chứng nhận đầu tư điều chỉnh, điều chỉnh công suất từ 600 MW lên 1.500 MW và tổng mức đầu tư khoảng 62,4 tỷ đồng (cần rà soát lại giá trị để bảo đảm tính khả thi). Đây là điểm nghẽn pháp lý quan trọng, nếu kéo dài sẽ ảnh hưởng trực tiếp đến tiến độ triển khai dự án.

Chính vì vậy, Công Thanh kiến nghị chấp thuận giữ nguyên vị trí, quy mô, diện tích khu đất mặt biển (595 m bờ biển) cho hệ thống kho LNG và tái hóa khí để chủ đầu tư có thể triển khai đầu tư ngay dự án cơ sở hạ tầng cung cấp khí (gồm các hạng mục nhà máy chính, bến tiếp nhận tàu LNG và kho chứa LNG và tái hóa khí) theo các giai đoạn.

Sớm cấp lại chủ trương đầu tư và giấy chứng nhận đầu tư điều chỉnh của dự án, bảo đảm tuân thủ các quy hoạch ngành Quốc gia đã ban hành nhằm triển khai dự án Nhiệt điện LNG Thanh Hóa đúng tiến độ.

Chấp thuận và cấp diện tích khu đất còn lại khoảng 64 ha của Nhà máy phân đạm Công Thanh trước đây để Công ty cổ phần Nhiệt điện Công Thanh làm khu trung tâm bảo trì Tuabin máy phát cho các nhà máy điện khi LNG Công Thanh và các nhà máy trong khu vực.

Đại diện của Công Thanh cho biết, nếu các kiến nghị trên được giải quyết kịp thời, chắc chắn đưa dự án vào vận hành trong giai đoạn 2029 - 2030, góp phần bổ sung khoảng 8-9 tỷ kWh/năm cho hệ thống điện miền Bắc giai đoạn 2026 - 2030, đóng góp GDP lớn cho địa phương, tạo công ăn việc làm, bảo đảm an sinh xã hội. Đồng thời, làm tròn trách nhiệm của địa phương trước các chỉ đạo của Đảng, Bộ Chính trị và Chính phủ trong việc chung tay bảo đảm an ninh cung ứng điện cho phát triển kinh tế - xã hội và nhu cầu của người dân...

Đáng chú ý, giai đoạn 1 dự án đưa vào hoạt động sẽ góp phần giúp Thanh Hóa tăng thu ngân sách thêm 10.000 tỷ đồng/năm.

Bài liên quan

Tin bài có thể bạn quan tâm

Hạ tầng dẫn dắt không gian đô thị: Cửa ngõ Tây TP. Hồ Chí Minh bước vào giai đoạn “kéo gần” trung tâm

Hạ tầng dẫn dắt không gian đô thị: Cửa ngõ Tây TP. Hồ Chí Minh bước vào giai đoạn “kéo gần” trung tâm

Sự hoàn thiện đồng bộ của hạ tầng giao thông đang làm thay đổi căn bản cấu trúc phát triển đô thị tại TP. Hồ Chí Minh. Trong đó, khu vực cửa ngõ phía Tây - nơi tiếp giáp TP. Hồ Chí Minh với các tỉnh kinh tế trọng điểm phía Nam - đang chứng kiến quá trình chuyển mình rõ nét, khi khoảng cách địa lý dần được rút ngắn bằng thời gian di chuyển và chất lượng sống.
Nguyên nhân trẻ sinh mổ bị “thiệt thòi về miễn dịch”?

Nguyên nhân trẻ sinh mổ bị “thiệt thòi về miễn dịch”?

Sinh mổ là một quyết định nhân văn để đảm bảo an toàn cho cả mẹ và bé. Tuy nhiên, sau cánh cửa phòng mổ, có những “thiệt thòi” về miễn dịch mà nếu không được bù đắp kịp thời, con sẽ phải đối mặt với hành trình đầu đời đầy thử thách.
The Maris Vung Tau

The Maris Vung Tau

The Maris Vung Tau
Trường PTDL Hermann Gmeiner - Môi trường giáo dục nhân văn, bền bỉ đồng hành cùng học sinh suốt hơn 30 năm

Trường PTDL Hermann Gmeiner - Môi trường giáo dục nhân văn, bền bỉ đồng hành cùng học sinh suốt hơn 30 năm

Trường PTDL Hermann Gmeiner là một mô hình trường học đặc thù, bên cạnh đối tượng học sinh là con của làng trẻ SOS Hà Nội thì nhà trường còn tiếp nhận đối tượng học sinh là con em các gia đình lao động ngoại tỉnh có hoàn cảnh khó khăn (tuyển sinh không cần hộ khẩu tại Hà Nội). Vì vậy, trong nhiều năm qua, Ban Giám Hiệu nhà trường đã tích cực phối hợp với các mạnh thường quân là đối tác thân thiết của nhà trường hoặc kết nối với các thế hệ cựu học sinh của trường, trao tặng nhiều suất học bổng có ý nghĩa nhân văn để khích lệ, hỗ trợ các em học sinh có hoàn cảnh khó khăn vươn lên học tốt được yên tâm đến trường.
Tre xanh giữa vùng đất lửa: Công ty Aloe Vera và cuộc chinh phục thiên nhiên bằng những cánh rừng tre

Tre xanh giữa vùng đất lửa: Công ty Aloe Vera và cuộc chinh phục thiên nhiên bằng những cánh rừng tre

Công ty Cổ phần Sản xuất và Thương mại Aloe Vera lựa chọn con đường: tìm một loài cây có thể tự thích nghi và sống khỏe trên chính vùng đất khắc nghiệt. Và cây tre đã trở thành lời đáp.
Sở Khoa học và Công nghệ tỉnh Ninh Bình - Động lực tiên phong trong hành trình đột phá khoa học, công nghệ và chuyển đổi số

Sở Khoa học và Công nghệ tỉnh Ninh Bình - Động lực tiên phong trong hành trình đột phá khoa học, công nghệ và chuyển đổi số

Năm 2025 ghi dấu một bước chuyển mình mạnh mẽ của tỉnh Ninh Bình trên hành trình phát triển khoa học, công nghệ, đổi mới sáng tạo và chuyển đổi số. Trong bức tranh phát triển chung đó, Sở Khoa học và Công nghệ tỉnh Ninh Bình đã khẳng định rõ vai trò tham mưu nòng cốt, tổ chức triển khai chủ lực, góp phần quan trọng đưa Nghị quyết số 57-NQ/TW ngày 22/12/2025 của Bộ Chính trị đi vào thực tiễn, tạo nền tảng vững chắc cho giai đoạn phát triển bứt phá 2026 - 2030.
Công ty Cổ phần Vận tải xăng dầu VIPCO

Công ty Cổ phần Vận tải xăng dầu VIPCO

Công ty Cổ phần Vận tải xăng dầu VIPCO chúc mừng năm mới 2026
Sở Công Thương tỉnh Thái Nguyên ổn định tổ chức, phát huy hiệu quả sau sáp nhập

Sở Công Thương tỉnh Thái Nguyên ổn định tổ chức, phát huy hiệu quả sau sáp nhập

Thực hiện chủ trương sắp xếp, kiện toàn tổ chức bộ máy hành chính theo chỉ đạo của Trung ương và của tỉnh, Sở Công Thương tỉnh Thái Nguyên đã hoàn thành việc sáp nhập theo đúng lộ trình, bảo đảm tiến độ và yêu cầu đề ra. Sau sáp nhập, Sở nhanh chóng ổn định tổ chức, duy trì hoạt động thông suốt, tạo tiền đề quan trọng để tiếp tục triển khai hiệu quả các nhiệm vụ được giao.
Công ty Cổ phần Cấp nước Hải Phòng

Công ty Cổ phần Cấp nước Hải Phòng

Công ty Cổ phần Cấp nước Hải Phòng
Công ty TNHH Một thành viên An Phú

Công ty TNHH Một thành viên An Phú

Công ty TNHH Một thành viên An Phú
Bệnh viện Đa khoa Khu vực miền núi phía Bắc Quảng Nam

Bệnh viện Đa khoa Khu vực miền núi phía Bắc Quảng Nam

Bệnh viện Đa khoa Khu vực miền núi phía Bắc Quảng Nam
Công ty TNHH Xây dựng và Thương mại Trường Phát

Công ty TNHH Xây dựng và Thương mại Trường Phát

Công ty TNHH Xây dựng và Thương mại Trường Phát
Giải mã chiến lược "ngược dòng" của Seaholdings: Khi niềm tin thị trường được định vị bằng "giá trị thực"

Giải mã chiến lược "ngược dòng" của Seaholdings: Khi niềm tin thị trường được định vị bằng "giá trị thực"

Sau hơn hai năm điều chỉnh, thị trường bất động sản đang bước vào giai đoạn sàng lọc sâu. Nhiều dự án bị gián đoạn tiến độ, pháp lý kéo dài khiến niềm tin của người mua và nhà đầu tư suy giảm rõ rệt. Trong bối cảnh đó, những doanh nghiệp vẫn duy trì được nhịp triển khai xây dựng, hoàn thành các mốc cam kết và chủ động công bố lộ trình phát triển mới đang dần trở thành điểm tham chiếu của thị trường.
Tổng Công ty Cà phê Việt Nam

Tổng Công ty Cà phê Việt Nam

Tổng Công ty Cà phê Việt Nam
Công ty Trách nhiệm hữu hạn Siêu thị Nguyễn Đăng

Công ty Trách nhiệm hữu hạn Siêu thị Nguyễn Đăng

Công ty Trách nhiệm hữu hạn Siêu thị Nguyễn Đăng

Theo dõi chúng tôi trên:
